Nyttig informasjon om pågående prosjekter

På denne siden kan du holde deg oppdatert om  pågående prosjekter. I perioden august 2024 til mars 2026, utvider vi Veas-anlegget med en ny fjellhall.

Første sprengsalve

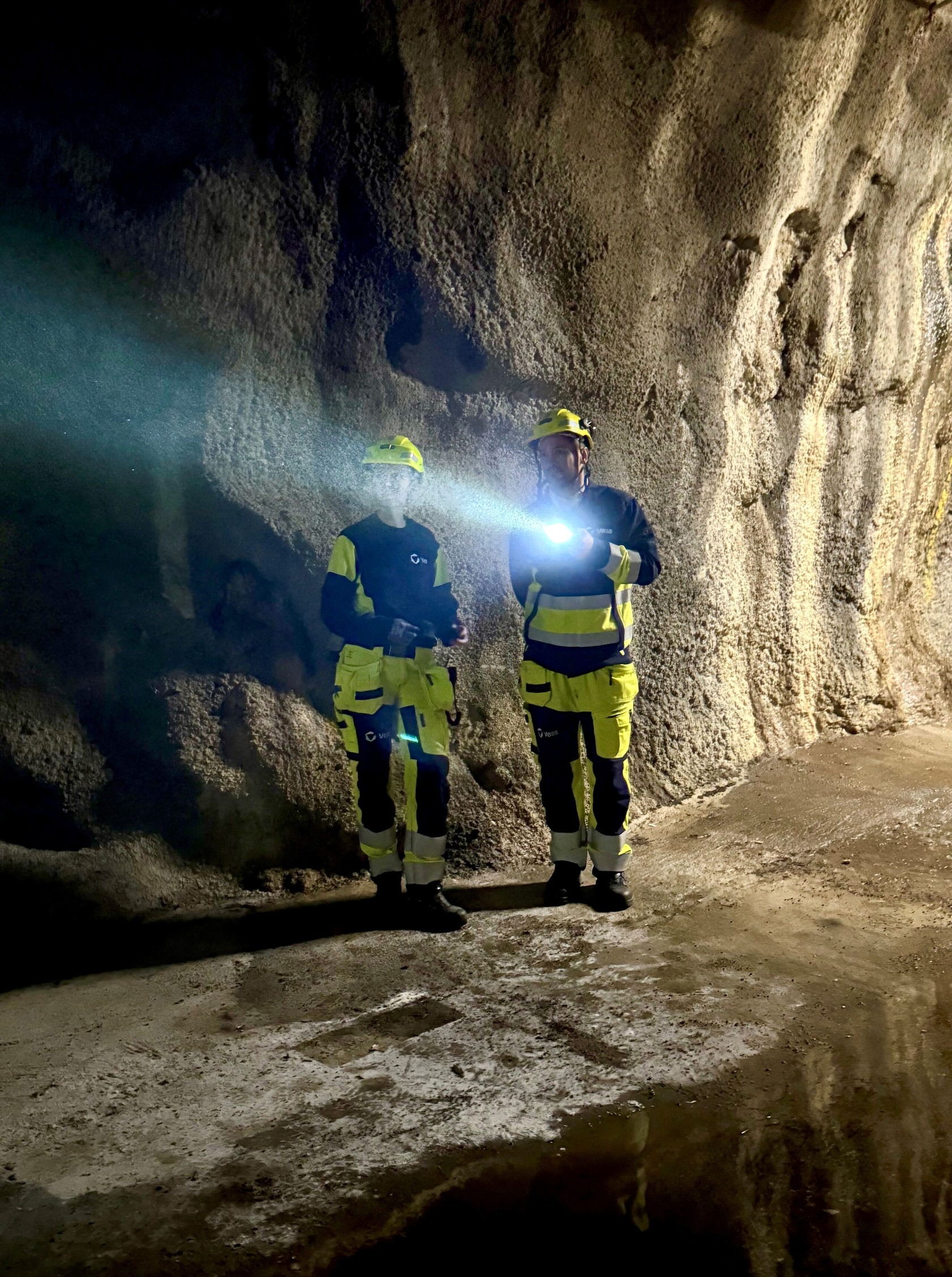

Første sprengsalve for tunnelinnslag til ny fjellhall i Veas-anlegget ble avfyrt 31. mars. Entreprenør Hæhre kunne konstatere at alt gikk etter planen. Hvis du ønsker å abonnere på sprengningsvarsel fremover, kan du registrere deg via lenke nederst på denne siden.

Video: Tor Kleiven/Hæhre Entreprenør

Veas oppgraderer i anlegget – ny prosess for slambehandling

Veas skal skifte ut hovedprosessen for slambehandling, det vil si der avløpsslammet blir behandlet før det kan kjøres ut av anlegget. Vi trenger et mer moderne, miljøvennlig og effektivt anlegg; dagens anlegg er fra 1980-tallet.

For at vi også i fremtiden skal kunne behandle avløpsvann fra innbyggerne i Asker, Bærum og Oslo, er Veas avhengig av at denne prosessen fungerer godt.

Det er for tiden ikke nok plass i anlegget til at vi kan skifte ut eksisterende prosessutstyr, og eksisterende anlegg kan heller ikke stoppes i en lengre periode. Derfor utvider vi Veas-anlegget med en ekstra fjellhall, slik at vi har plass til å etablere ny slambehandlingsprosess mens eksisterende anlegg er i normal drift.

Det nye anlegget vil medføre mindre lukt og mindre trafikk inn til anlegget og vil i tillegg redusere våre driftsutgifter. Den nye fjellhallen vil være 80 meter lang, og det vil bli en ny inngang til tunnelen i næringsparken på Bjerkås.

Vi tror at naboene våre først og fremst vil merke byggeaktiviteten i form av sprengningsarbeider og noe økt trafikk i perioder. Som alltid i slike byggeprosesser kan det oppstå utfordringer med støv, spesielt i tørre perioder. Veas vil følge opp med tiltak for å redusere dette så godt som mulig. Vi ønsker i utgangspunktet å deponere steinmassen lokalt da dette er det beste alternativet for miljøet, både lokalt og globalt. Dette er under utredning.

Sprengningsarbeidene starter opp i april 2025 og avsluttes i november samme år. Når atkomsttunnelen er etablert, vil arbeidene gradvis bevege seg bort fra bebyggelse. Sprengninger vil fortsatt kunne høres, men som en fjernere «buldring». Selve fjellhallen innenfor atkomsttunnelen ligger såpass langt unna bebyggelse at vi antar at arbeidene her inne ikke vil medføre sjenerende støybelastning for naboer.

Prosjektinformasjon:

  • Startdato: august 2024
  • Sluttdato: mars 2026
  • Arbeidstider: Utendørs: mandag til fredag kl. 07.00–19.00, lørdager 08.00–15.00. Inne i tunnel: 06.00–02.00 (arbeid som medfører støy vil ikke utføres etter kl. 23)
  • Type arbeider:  Spunting, sprengning, boring og massetransport
  • Målinger av støy og vibrasjoner blir gjennomført regelmessig for å sikre at nivåene holdes innenfor akseptable grenser
  • Vask av maskiner og spyling av veier utføres jevnlig for å redusere støv

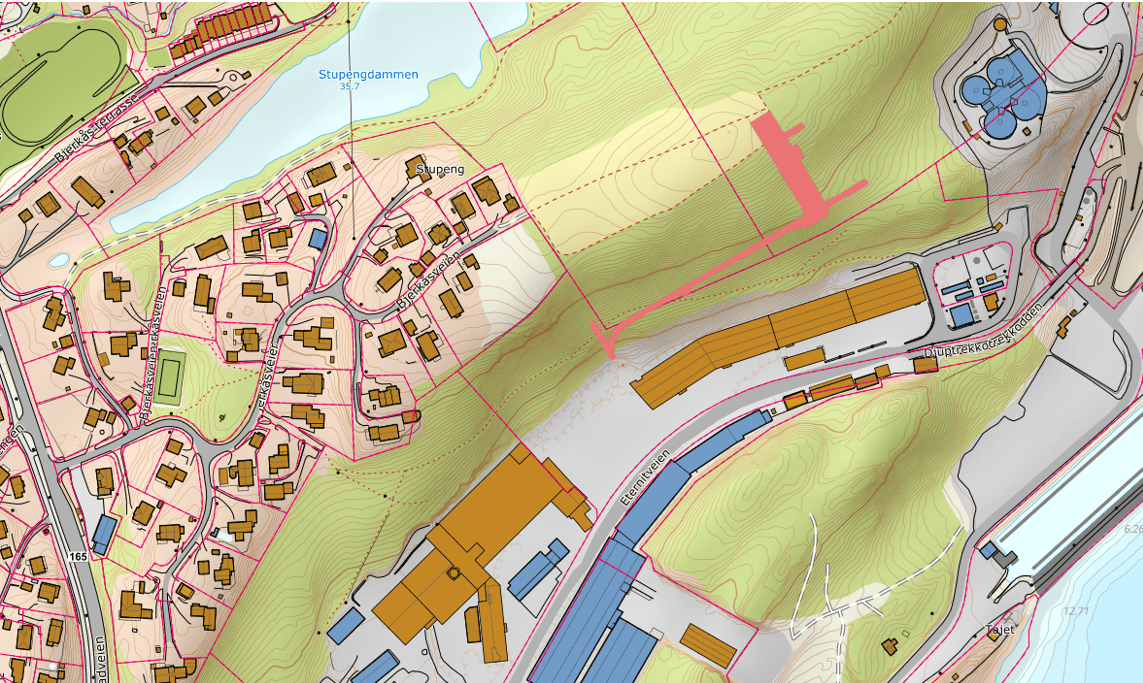

Se kartskisse for mer informasjon om hvor den nye fjellhallen skal plasseres.

Dersom du har spørsmål, kan du ta kontakt med vår prosjektleder Petter Rønning på pero@veas.nu.

Sprengningsarbeidet startet 31. mars 2025. Hvis du ønsker å vite når vi skal sprenge neste gang, kan du abonnere på varslinger.

Sprengningsvarsel
